Nova Brinquedoteca do Ipê Clube: Etapas e próximos passos
Projeto em andamento: obras previstas para setembro/26.
Apresentamos abaixo os próximos passos previstos para o desenvolvimento da nova brinquedoteca e a linha do tempo com as principais etapas já realizadas.
O processo vem sendo conduzido de forma integrada entre diretoria, áreas técnicas e comissão de mães, buscando garantir alinhamento, transparência, participação e a continuidade das atividades em condições adequadas durante todas as fases do projeto.
As próximas etapas contemplam a finalização do projeto executivo e a elaboração do orçamento para apresentação ao Conselho, prevista para setembro de 2026. Após as aprovações necessárias, serão iniciadas as obras, com prazo estimado de conclusão de 5 meses.

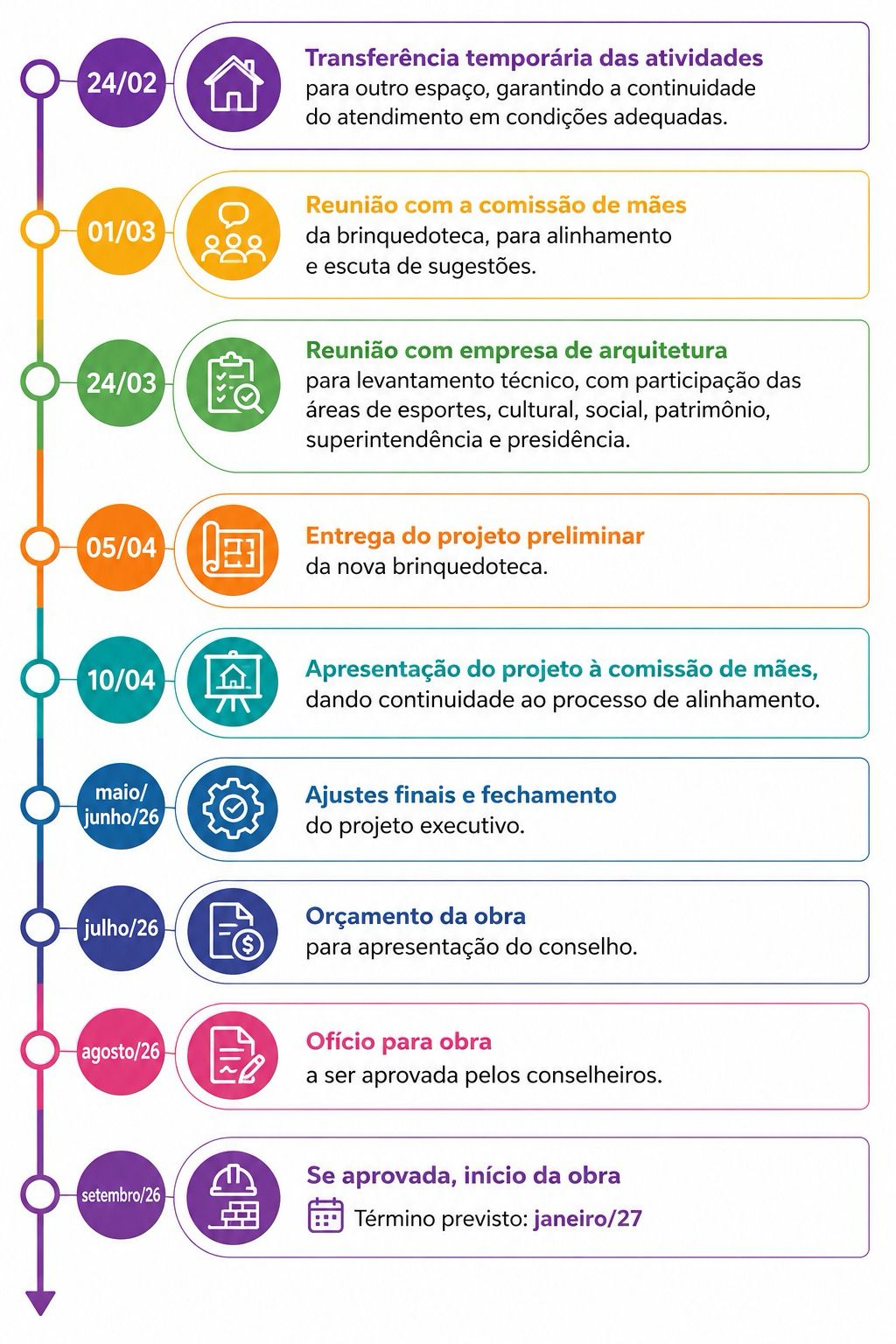

Veja a linha do tempo completa do projeto:
